Arrancan los trabajos para la sustitución de los 21 kilómetros de cableado del tranvía en Jaén

La Consejería de Fomento de la Junta de Andalucía cumple así con "uno de los hitos" que planteó en la comisión de seguimiento celebrada a finales del pasado mes de febrero
Arrancan los trabajos para la sustitución de los 21 kilómetros de cableado del tranvía en Jaén
Arrancan los trabajos para la sustitución de los 21 kilómetros de cableado del tranvía en Jaén

Un nuevo impulso para mejorar una infraestructura fundamental en Jaén. La Junta de Andalucía ha comenzado esta semana la sustitución de los 21 kilómetros de cableado de media tensión del tranvía de Jaén, después de que los especialistas recomendaran el cambio debido a "su grave deterioro".

De esta manera, los operarios se han desplegado por varios puntos del recorrido, donde han comenzado retirando todo el cableado defectuoso. La Consejería de Fomento cumple así con "uno de los hitos" que planteó en la comisión de seguimiento celebrada a finales del pasado mes de febrero.

Rocío Díaz, consejera de Fomento, ha indicado que el Gobierno andaluz "está volcado" en la puesta en marcha del tranvía de Jaén y sigue resolviendo "los muchos daños que se han encontrado tras tantos años de abandonos". "Cada día estamos más cerca para que los jiennenses puedan disfrutar del tranvía", ha indicado, después de recordar que ya hay propuesta de adjudicación para la pre-explotación.

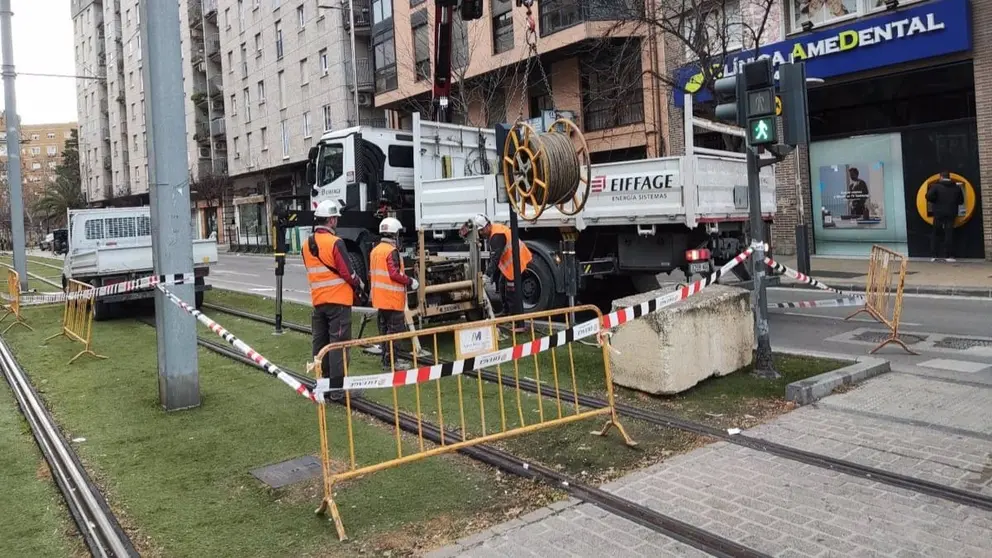

Obras en el cableado del tranvía de Jaén

La titular de Fomento ha insistido en que el propósito del Gobierno de Juanma Moreno es que "el tranvía sea una realidad este año 2025". Según ha señalado la Junta, la renovación integral se produce porque, tras realizar las pruebas de puesta a punto de la energización del anillo de media tensión de 20 kilovatio, se había detectado que el cable presentaba numerosos fallos en cubierta, así como "un envejecimiento prematuro".

Una empresa especializada recibió una serie de ensayos específicos y con equipos precisos que corroboró el diagnóstico inicial en todo su recorrido debido, en gran parte, por los años de abandono y los daños que se han producido durante los años en desuso de esta infraestructura, ha recogido. Para su arreglo, los trabajos se adjudicaron a Eiffage Energía con una inversión de 318.000 euros y consisten básicamente en sustituir los 21 kilómetros de cable.

La primera acción es el desmontaje de la línea subterránea de Media Tensión existente, la verificación, limpieza y enguiado del tubo existente de canalización eléctrica para tendido de nuevos conductores y el suministro y montaje de circuito con conductores RHZ1 Al 12/20 kV de 3x240 mm en canalización subterránea existente. También ha apuntado que se verificará y ensayará el "correcto funcionamiento" del cable con un equipo de radar de laboratorio móvil.

Finalmente, hay que añadir que el contrato de asistencia técnica en la pre-explotación ya cuenta con propuesta de adjudicación. Por ello, ha señalado que cuando se formalice la firma del contrato y la empresa esté en disposición de iniciar su ejecución, se comenzarán los trabajos, fundamentales para iniciar con garantías técnicas y de seguridad la explotación comercial del servicio.

Arrancan los trabajos para la sustitución de los 21 kilómetros de cableado del tranvía...
